乌斯太热电厂储能调频改造整体项目计划12月底完工

作者:中国储能网新闻中心 来源:乌电先锋 发布时间:2018-10-23 浏览:

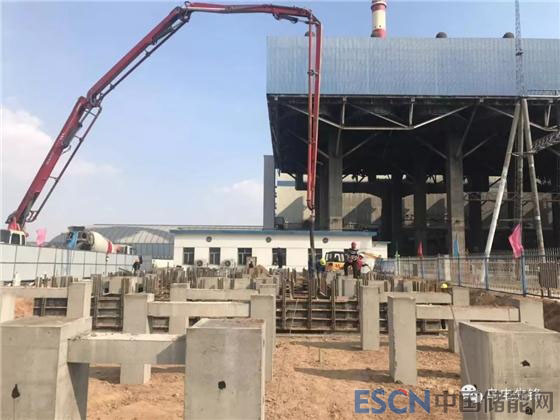

中国储能网讯:乌斯太热电厂储能机端调频改造项目于9月13日开工,工程进度按计划推进,目前基础及连梁已完工,接地系统已验收合格,储能区域及外部电缆沟正在进行混凝土浇筑,土建部分预计本月底全部完工。针对储能机端调频改造进行的DCS系统自动优化工作也在同步进行,调试单位已将#1、2机组运行参数收集进行分析,同时对#1机组汽机阀门特性进行了试验,以收集数据进行下一步参数优化,整体项目计划12月底完工。

该项目完工投产后可提高乌斯太热电厂输出电源可靠性,提升电能质量,同时提高机端AGC综合响应速度和质量,对于乌斯太热电厂减少电网考核、赢取奖励有重大意义。
