中国储能网讯:从汇总的储能参与电力辅助服务的项目来看,价格政策的确定,对市场的推动作用是最直接有效的。储能联合火电进行调频辅助服务,在2018年进入快速发展阶段,项目主要集中在山西、广东、蒙西,这主要得益于山西在2017年11月明确山西电力调频辅助服务申报价格为12-20元/MW,2018年调整为5-10元/MW。广东在2018年8月明确在能量现货市场正式运行前,调频里程申报价格上、下限暂定为15元/兆瓦、6元/兆瓦。2019年4月《蒙西电力市场调频辅助服务交易实施细则(征求意见稿中)》里规定:申报调频里程价格的最小单位是0.1元/MW,申报价格范围暂定为0-15元/MW。由此投资方可对项目投资收益回报作明确测算。
按照山西、广东、蒙西等地的政策,AGC调频储能项目投资收益回报十分诱人。以一个9MW的项目为例,一般建设周期3个月左右,投资回收期4年左右,一些项目甚至可以达到2年左右收回成本。
2018年下半年竞争开始变得激烈,参与方增加,此前主要是睿能世纪、科陆电子默默耕耘市场,2018年北控、浙浙江德升新能源科技有限公司、智光电气、万克能源、华泰慧能、华润、晋能等投资方进入。发电侧储能调频项目普遍采用合同能源管理方式进行合作,电厂无需投资,项目投资方与电厂共享储能调频服务费,由于竞争激烈,分成比例逐渐向电厂倾斜,如蒙能乌斯太热电厂储能调频项目,投资方与电厂签订的合同规定,投资成本收回收前甲方50%乙方50%,投资成本收回后甲方70%乙方30%,分享期为10年。内蒙古锡林热电厂储能调频项目更是以前五年38%、后五年62%的分享比例打破原有记录。
在电池的选择方面,出于对安全的考虑,项目方更青睐磷酸铁锂电池。

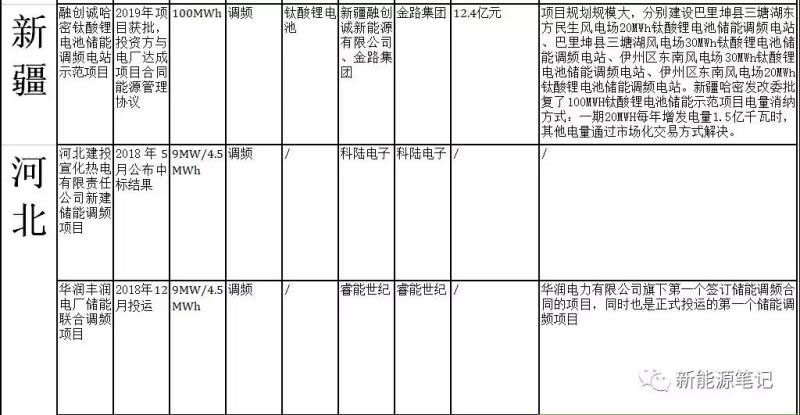

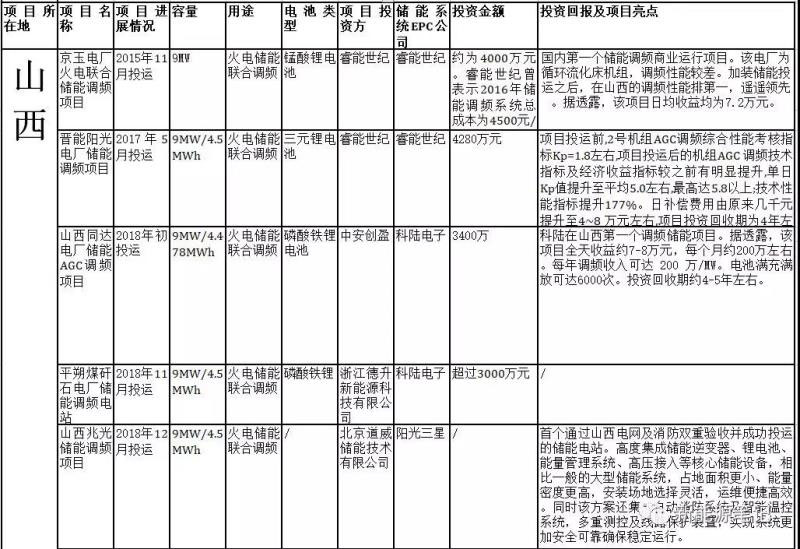

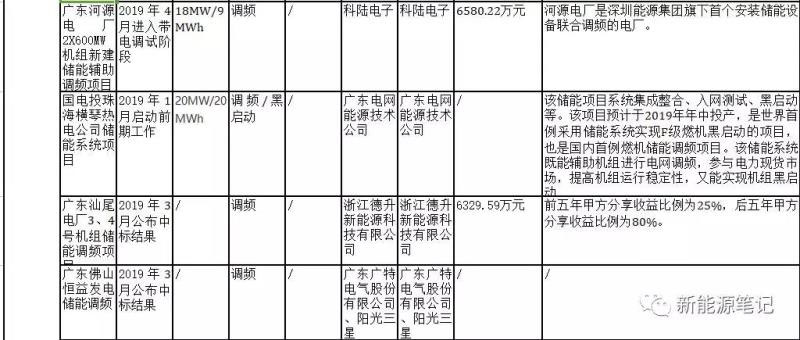

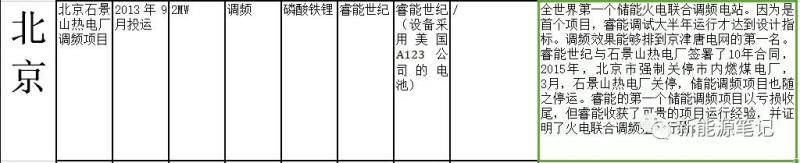

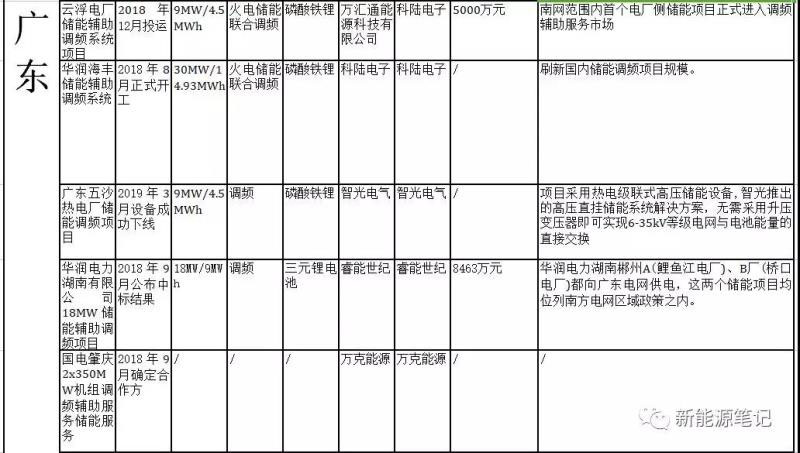

以下为截至2019年4月底的国内储能参与电力辅助服务(主要是调频)的项目汇总:
