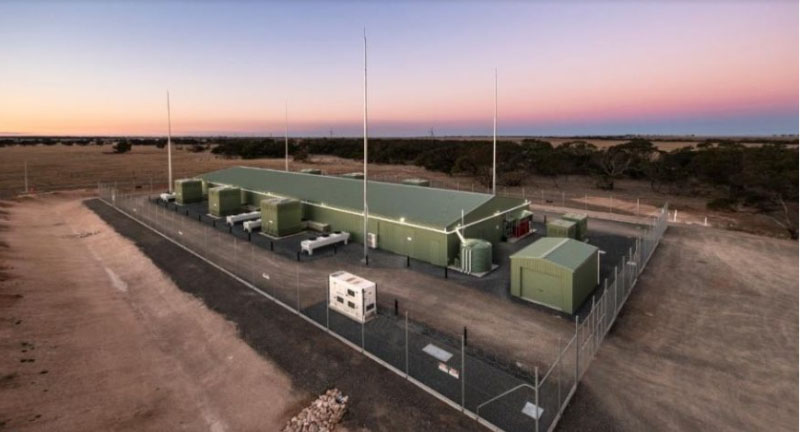

南澳大利亚州第二大电池储能系统通过提供频率控制辅助服务获利

作者:刘伯洵 来源:数字储能网 发布时间:2019-06-28 浏览:

中国储能网讯:据外媒报道,部署在南澳大利亚州的Dalrymple North电池储能系统可能并不知名,但它是该州规模第二大储能系统。自从半年前投入使用以来一直不间断运营,为当地电网提供频率控制、容量交易等服务,并为当地社区照明设施提供电力。

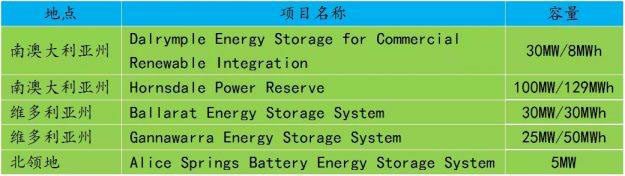

Dalrymple储能系统的规模并没有特斯拉公司在霍恩斯代尔部署的100MW/129MWh电池储能系统那么大,其容量只有30MW /8MWh。

虽然Dalrymple电池储能系统并不出名,但它还是吸引了能源领域的兴趣,因为其设计目的和应用是特斯拉公司部署在霍恩斯代尔电池储能项目目前还没有没有做到的事情,这些可能将成为未来清洁能源电网设计和运行的基础。

Darlymple储能系统的正式名称为ESCRI-SA,部署在阿德莱德西部约克半岛的Wattle Point风力发电场附近。该储能系统采用三星电池、ABB逆变器和控制器等组件。

该储能系统的设计主要是为了在频率控制辅助服务(FCAS)市场中运行,但其服务组合是比较复杂和独特的,用户需要一段时间才能进行正确的配置,最终在去年年底开通,并且从今年早些时候开始全面运行。

通过澳大利亚可再生能源机构提供的信息,对其运作方式有了一些了解。

首先是,该储能系统一直用于照明设施提供电力。运营期间发生了两个主要突发事件:一个是3月下旬发生的意外事件;另一个是计划维护工作需要将约克半岛的企业和家庭用户置于孤岛模式7个多小时。

Dalrymple电池储能系统发挥了自己的重要作用,但并不完美。

根据行业媒体ElectraNet的报道,3月29日,当本地电网发生意外事件导致电力中断时,这迫使Dalrymple电池储能系统进入孤岛模式,其所承载的负载功率大约为3MW,在30分钟的电力中断期间,该系统在一直为负载供电,发挥了关键的备用电源作用。

4月6日,运营商计划对一个变电站进行升级,使电池储能系统再次进入孤岛模式,这一次的负载功率为1MW,计划停电7.5小时。在此期间,其中一条电力馈线发生故障,Dalrymple电池储能系统采取控制措施进行了调整,成功地克服了发生的几个输电问题,并在故障期间提供了大量的无功功率来支持电网电压。

然而,电池在极端高温的敏感性是储能系统在夏季运营面临的一个难题,对于在澳大利亚运营的许多电池储能系统开发商而言,这个问题将成为首要考虑因素。

今年1月和2月,当地供暖系统可用性从合同规定的96%降至91%,其责任主要归咎于具有缺陷的空调机组,现在正在通过安装更多空调机组解决这个问题,但增加空调也提高了能耗。

但Dalrymple电池储能系统在此期间仍在获利。AGL Energy公司的调查报告显示,自今年年初以来,该储能系统的总收入约为100万美元,虽然这只是霍恩斯代尔储能系统收入的一小部分,但仍然意义重大。

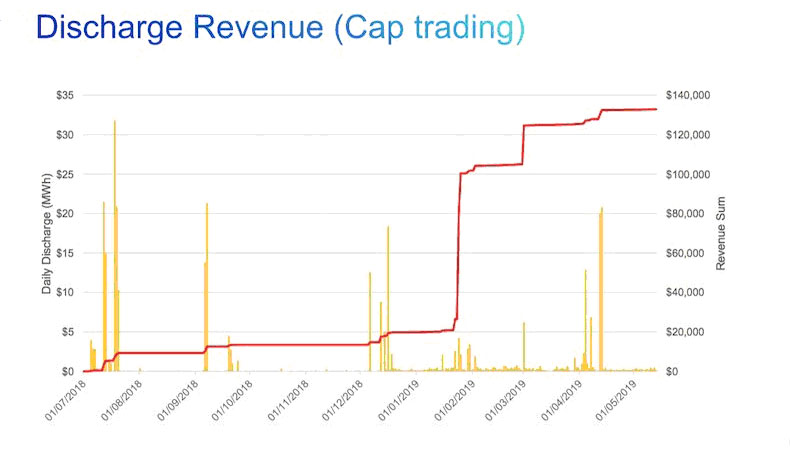

尽管Dalrymple电池储能系统运行了很长时间,但容量交易很少,约占频率控制辅助服务(FCAS)市场收入的十分之一。考虑到充电成本与容量交易所赚取的资金大致相同,两者之间似乎有一个利润空间。频率控制辅助服务(FCAS)的收入是纯利润。也许在下图没有显示更多成本,但这将与霍恩斯代尔储能系统所获得的利润率相一致。

AGL Energy公司还指出,电池储能系统的能源消耗高于预期,这在很大程度上是由于负载功率和冷却设备能耗的提高。此外,“极端温度保护系统”将在环境温度极高的情况下启动,这一问题可以通过部署更多的空调机组解决。

在快速频率响应方面,储能系统是否比传统发电厂做得更好,AGL Energy公司公司表示很难说服监管机构。

AGL Energy公司指出,“南澳大利亚州技术监管局尚未接受这一说法,这也许这可能成为下一次政府招标的目标。”

分享到:

关键字:储能项目

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
