加利福尼亚州峰值期间容量短缺将加快推动太阳能+储能项目部署

作者:刘伯洵 来源:数字储能网 发布时间:2019-08-19 浏览:

中国储能网讯:据外媒报道,加利福尼亚独立系统运营商(CAISO)日前向加利福尼亚公用事业委员会(CPUC)提出建议,“根据分析表明,美国电网每年在峰值期间都会出现容量短缺的情况,并且缺口越来越大。2020年短缺的装机容量为2,300MW,2021年为4,400MW,2022年为4,700MW。因此需要部署更多的太阳能+储能设施。”

加利福尼亚州卡莱克西科部署328MW太阳能发电场项目

加利福尼亚独立系统运营商(CAISO)提出了两个主要的建议:

1. 希望延长现有传统发电设施采用直流冷却水(OTC)系统的合规日期。

2.制定2020~2022年的容量采购计划,以满足可靠性需求,并促进传统发电设施退役:

(1)对经营或封存的未支配资源直接进行资源充足性采购;

(2)直接增加对非管制进口资源的资源充足性采购;

(3)确保在建资源的开通运营日期,以免加剧可靠性问题;

(4)直接采购新资源。

该报告引用了公用事业厂商南加州爱迪生公司(SCE)的分析内容。该公司发现:

一年中的峰值需求时段总是在9月出现。在2020年和2021年,预计每天的峰值需求从下午17点开始回落。到2022年,每天的峰值需求从下午18点开始回落。

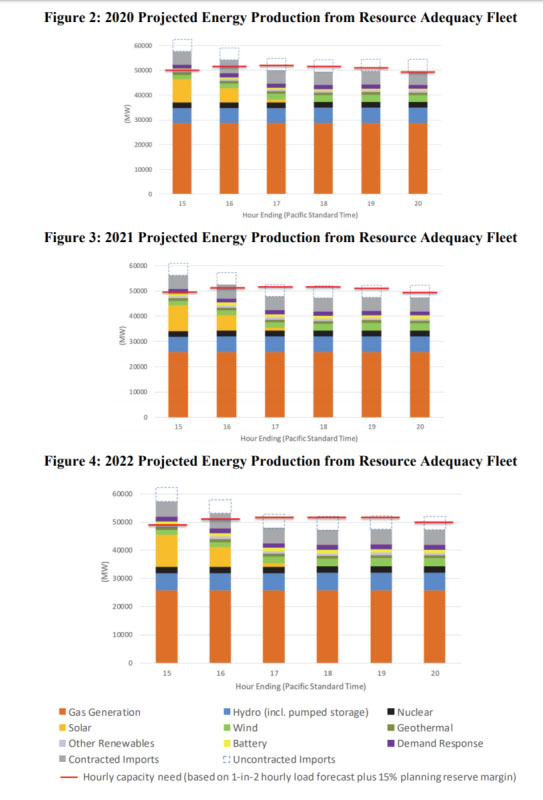

因此,在分析容量短缺时来查看该时期内的不同时段。从报告(下图)可以看到,随着夜晚的来临,太阳能发电量(黄色)从左到右呈下降趋势,导致容量不足。

在2020年,在下午17点到19点峰值需求结束的时间内,资源充足性支持的装机容量短缺分别为2,200MW、2,300 MW、1,500MW。在2021年,在下午17点到19点峰值需求结束的时间内,容量短缺分别提高到4,000MW、4,400MW、3,800MW、2,200MW。而在2022年下午17点到19点峰值需求结束的时间内,容量短缺分别为3,900MW、4,700MW、4,200MW、2,600 MW。

加利福尼亚州制定的未来能源目标是,到2045年达到采用50%的可再生能源和采用100%的清洁能源。正如加利福尼亚独立系统运营商(CAISO)在其报告中所说的那样,即使增加太阳能发电设施的部署也难以达成目标。

文件中未直接提及的另一个考虑因素是,太平洋天然气和电力公司要求美国破产法院法官批准该公司为AERS公司储能项目提供11%折扣和延长15个月的部署时间,并为Hummingbird公司的储能葙提供10%折扣和延长12个月的部署时间。这些项目原计划在2019年和2020年上线运营。

该文件指出,在加利福尼亚州,在2021年8月之前开通运营的装机容量为1,597MW发电设施中有1,047MW来自太阳能,但是在2022年晚些时候的峰值期间减少的太阳能发电量仅占其最大发电量的0.04%。

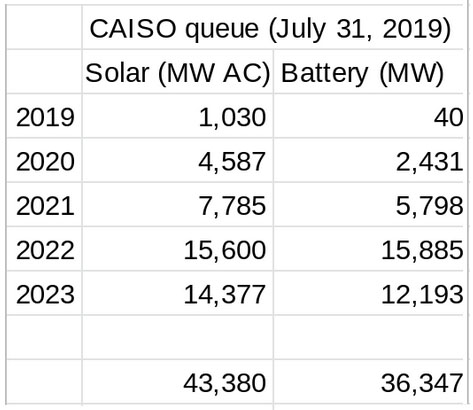

加利福尼亚独立系统运营商(CAISO)的未来容量中(下图)包括装机容量为43GW的太阳能发电设施和装机容量为36GW储能系统。但是,大部分是都是独立安装和部署。而且,大多数项目没有提交建设计划。

分享到:

关键字:储能项目

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
