中广核南鹏岛401.5MW海上风电项目全面复工

作者:中国储能网新闻中心 来源:中广核新能源 发布时间:2020-03-27 浏览:

3月23日,中广核阳江南鹏岛海上风电项目完成复工复产后的第2台风机吊装作业,目前正准备移船至下一机位进行风机吊装作业。

自3月14日全面复工以来,中广核阳江南鹏岛项目正以4天安装1台风机的速度全力推进工程建设,短短10天时间,已完成2台风机吊装、1个风机基础施工和5个风机基础附属构件安装。

作为广东省重点工程,中广核阳江南鹏岛海上风电项目的防疫复工情况一直备受关注。面对疫情,中广核阳江项目公司高度重视,第一时间成立防疫领导工作小组,根据公司和地方政府防疫要求制定并落实《项目部疫情防控专项应急预案》和《疫情期间项目复工生产管理办法》,对项目各参建单位宣贯疫情防控精神,迅速购置防疫物资,为项目复工提供了强有力的防护保障,扎实做好了各项防疫复工准备。

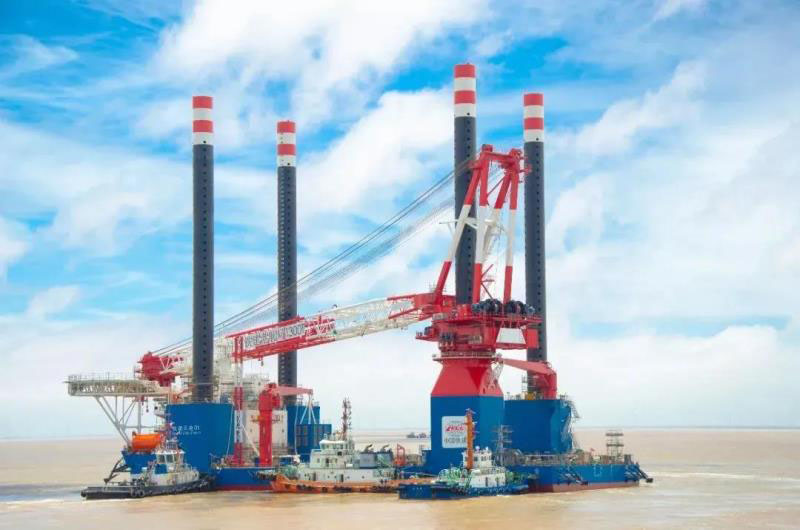

据悉,中广核阳江南鹏岛项目现有参建人员523人,风机安装船2艘,大型风机基础施工船3艘,辅助船16艘,各大型工作面同步开展。其中,被业内誉为海上风电安装领域的“大国重器”,运输能力、单桩重量、绕桩吊起重能力均为“国内第一”的“铁建风电01”,已在阳江南鹏岛项目施工海域整装准备,成为项目建设的新力军。

中广核南鹏岛海上风电项目是阳江市的首个海上风电项目,规划布置73台5.5MW风电机组,总装机容量401.5MW,项目于2018年10月15日海上主体工程开工,于2019年10月30日实现首批风机并网发电。

该项目是国内首例采用海上风电项目水下高应变检测,同时也是国内首个成功完成30米水深风机基础导管架水下灌浆作业的海上风电项目。推进南鹏岛海上风电项目建设,是中广核贯彻“绿水青山就是金山银山”理念,落实广东省充分发挥广东海洋优势、打造海洋强省的重要举措,将为粤港澳大湾区打造世界一流绿色湾区和城市群建设提供绿色能源和环境支撑。

分享到:

关键字:中广核新能源

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
