中国首条清洁能源外送特高压通道换流站:海拔3400米施工正酣

作者:中国储能网新闻中心 来源:中新网 发布时间:2020-03-12 浏览:

3月,海拔3400米的青海省海南藏族自治州共和县塔拉滩还没有一丝春意,漫天风沙将这里笼罩在一片灰蒙蒙中,不远处日月山上依旧覆盖着冰雪。

“梁平先体温36.6摄氏度,人脸识别正确,一切正常,可以进入现场。”

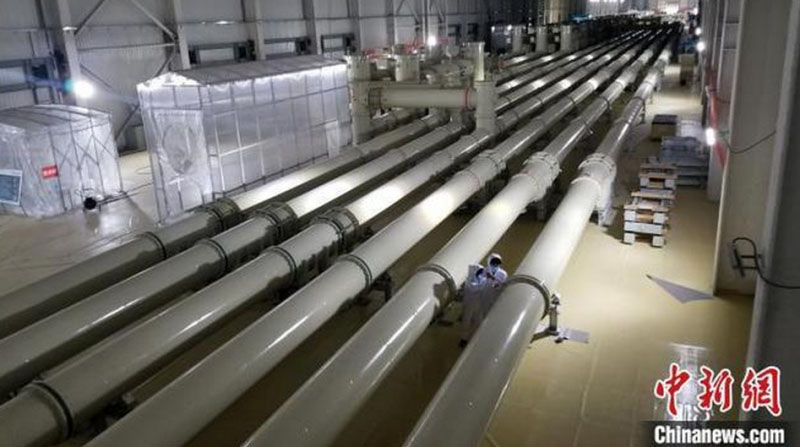

图为中国首条清洁能源外送特高压通道换流站GIS厂房。 曹仕奇 摄

一大早,塔拉滩上的青海海南±800千伏换流站GIS厂房外,即将进场施工作业的人员在通过人脸识别系统辨识和测温登记后,佩戴温度标签进入施工区域。

青海海南±800千伏换流站外,这条云间蜿蜒的线路是中国乃至全世界首条专为清洁能源外送而建设的特高压通道,工程途径青海、甘肃、陕西、河南4省,线路全长1562.872公里,总投资约226亿元人民币。

“为从源头防控疫情,减少人员与外部接触,我们在GIS厂房交、直流侧分别设置独立人员通道,通过测温和人脸识别系统,精确管控人员出入。”施工项目部经理吴建平说。

在疫情防控的特殊时期,换流站施工加强细节管控,施工现场除了加强人员管控外还设置多处防疫物品领用点,组织专人多批次开展消杀工作,同时从环保角度出发,现场规范配置工友临时之家、固定式和移动式垃圾车、移动卫生间等辅助设施。

GIS设备安装是换流站施工的关键环节,为确保GIS设备对接施工满足环境洁净度要求,现场采取“七级防尘”措施,安装技术人员进入现场必须穿全套防尘服和鞋套,并辅以风淋室、雾化炮等设备来除尘降尘,确保对接环境洁净度达到百万级。

青海海南±800千伏换流站GIS厂房长780米,是目前中国国内单体结构最长的钢结构厂房。走进GIS厂房内,大型行吊正将一件件GIS母线筒和断路器等设备调运至对接作业点,现场螺栓紧固、已完成组装设备抽真空注气等工作有条不紊的进行,现场一片热火朝天的施工景象。

据吴建平介绍,本站的GIS设备长760米,精准安装难度非常大,除了对安装洁净度的要求极高外,GIS全部设备安装精度都必须精准控制在2毫米之内。工程自复工以来,已完成20个设备单元的对接,累计完成684个设备单元的对接,安装比率达到29.1%。

由于青海海南塔拉地区昼夜温差大、风沙大,加之母线设备长两项因素的叠加,导致施工中轴线膨胀位移较大,增加了施工难度。

为保证安装精度,现场施工人员集思广益,采用全站仪和激光投线仪边安装边测量,确保对接轴线精度,消除温差、加工误差导致的安装累计误差,使安装成型设备满足规范要求。

“虽然受疫情影响,但是工程6月30日投运的既定目标没有变,要严格管控工程质量、进度,争分夺秒抢抓工期,打赢疫情防控阻击战,保质保量完成建设任务。”吴建平说,这也是工程全体参建人员的共同心声。

目前,青海海南±800千伏换流站全站构架吊装完成100%,支架安装完成95%,现场GIS设备安装、站用电系统设备安装等工作正在有序组织中。(完)

分享到:

关键字:特高压

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
