2012年9月19日,四川藏区新都桥—甘孜—石渠电网联网工程正式通电,标志着四川甘孜州西北部电网告别了长期孤网运行的历史,对于四川藏区从根本上解决缺电和无电问题、加快水电开发、促进资源优势转化具有重要意义。
“新甘石”联网工程是承担四川藏区“十二五”电网建设的关键工程。工程起于500千伏新都桥变电站,经甘孜县220千伏变电站到达石渠110千伏变电站,线路全长1015千米,变电容量240万千伏安。工程总投资32.15亿元,于2012年3月20日开工。

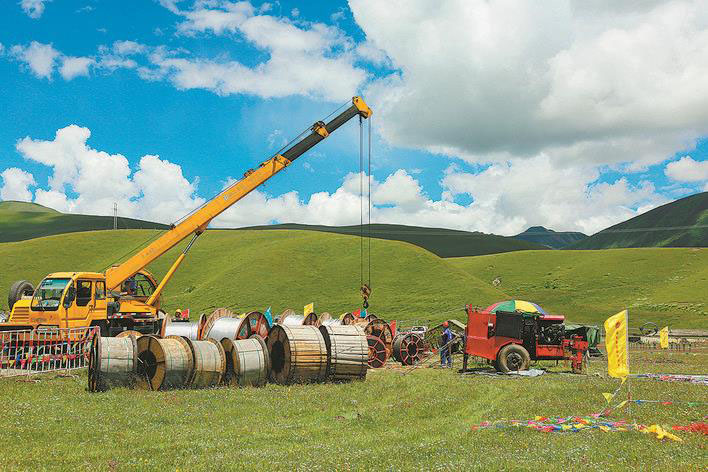

“新甘石”联网工程穿越横断山脉,沿线高寒缺氧、地质复杂、冻土广布,施工技术难度大,建设任务十分艰巨。国家电网公司组织1.3万余名工程建设者发扬“努力超越、追求卓越”的企业精神,不断挑战生存极限和施工极限,仅用6个月就提前完成了工程建设任务。
该工程是突破甘孜州电网发展瓶颈的关键,把甘孜北部与四川主网联系起来,解决了甘孜州石渠、色达等地长期用电盲点问题,对确保甘孜地区新增农牧民聚居区“户户通电”及社会稳定意义重大。
