中国储能网欢迎您!
当前位置: 首页 >新闻动态>国内新闻 返回

白城奖补领跑基地开工,这些技术和企业间的竞争也开始了

作者:中国储能网新闻中心 来源:光伏们 发布时间:2019-09-29 浏览:

中国储能网讯: 2019年9月28日,白城光伏发电领跑奖励激励基地正式开工!在三个奖励基地中,白城又一次赶在首个开工。由于白城纬度比达拉特旗和泗洪都要高,冬季冻土期较长、施工周期短,所以白城势必要赶在另两个基地之前开工才能保障按期甚至提前并网。

据了解,白城此次率先开工的升压站建设,计划2020年5月份完成建设调试,6月上旬具备送电条件。

白城基地的开工,也开启了各技术路线和厂家的竞争。相比于一期基地,在白城奖励基地中,双面组件的应用比例大幅提升,达到90%左右;而1500V逆变器则达到接近100%的应用比例!参考白城基地的技术应用情况,预示着未来在全国范围内,双面组件和1500V逆变器的应用比例也将逐渐提升。

此外,值得关注的是,在白城领跑基地项目中,N型组件的应用比例也在提升,中广核和晶科采用了N型组件,这也对N型组件厂商的供货能力提出了考验——在去年某领跑基地中,有项目大比例的采用了N型组件,但厂家供不上货,无奈采用了P型组件。一年过去了,行业技术升级迅速,相信明年N型组件的供应不会再出现类似的状况。

逆变器方面,在三种技术路线的竞争中,集散式在白城出局了,各家投标方案中都没有采用集散路线。3.125MW的集中式逆变器占据了接近40%的份额,组串占据了约60%的份额。集中式逆变器方面,阳光电源和上能电气成为主要的竞争者,阳光电源或许会拿到较大份额;而组串方面,以华为为代表的175kW机型和阳光电源为代表的225kW机型都设计进了投标方案中。最终那种组串型号会赢得更多的市场份额,还要看以这阳光电源、华为为主要代表、其他企业为辅的逆变器企业在技术交流、投标价格上的竞争。

厂家间的价格竞争比起技术路线来说,将更加激烈。以405瓦PERC双面为代表,某投资企业对价格的心理预期已经到1.86元/瓦以下。或许在白城奖补基地中,组串逆变器将会投出来新的低价。

但低价对总包企业来说是一个考验。某企业正在招标的总包,已经报出来了低价,有业内人士分析,这种低价中标一方面会影响后续的总包价格,另外如果投标价格低于成本价,可能会影响项目的建设进度。所以,投资企业对于设备和EPC总包方的筛选,价格是要考虑的因素,但也要谨慎对待最低价中标。

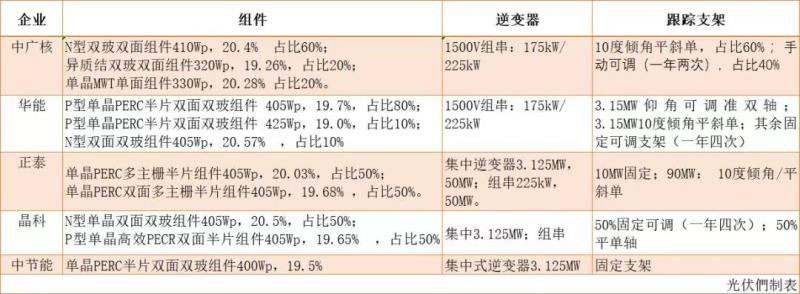

以下为光伏們了解到的各家主要的技术方案,接下来各投资企业还会再对技术方案进行调整,光伏們也将持续关注各家的技术方案和招投标结果:

洮南的两个100MW的辐射量比通榆好,按资源评估报告,每年平均差70小时;洮南的风速要高于通榆。受白城一期跟踪支架在安装时被大风吹倒的原因,此次各家对跟踪支架的方案均有所升级,特别是平单轴(或带倾角平单轴),大都采用了新的结构形式。

中节能太阳能因为之前采用了固定可调支架和跟踪支架都或多或少出现了问题,所以他们比较保守,全部采用固定支架。从方案可看,中节能不管在组件、逆变器还是支架,都采用了最保守的方案。

分享到:

关键字:光伏领跑者

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
