德昌茨达风电场工程43台风力发电机组吊装完成

作者:中国储能网新闻中心 来源:中国电建集团 发布时间:2019-06-14 浏览:

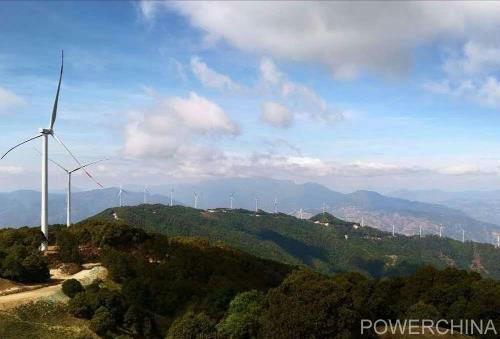

6月12日,随着最后一组叶片吊装就位,由水电五局承建的德昌茨达风电场43台风力发电机组吊装全部完成,这标志着该项目的风机吊装工作落下帷幕!

风机吊装是风电项目最主要的安装工作,其施工节点也是重要的里程碑工期。自2019年1月19日本项目首台机组开始吊装,项目参建员工克服海拔高、施工环境恶劣、少数民族集居工作协调困难等不利因素,做好技术资料、材料、设备供货等工作,同时项目部根据当地风大,气候多变等特点,及时调整吊装思路、修订施工计划,积极主动组织施工资源,快速有效推进工程进度。整个吊装过程受到业主及总包方高度赞赏,为后续工程并网风电奠定了坚实的基础。

德昌县茨达风电场位于德昌县茨达乡。风电场场内海拔高度2600至3150米,典型的高海拔山地风电场项目。本风电场工程属于Ⅱ等大(2)型工程。茨达风电场总装机容量107.5兆瓦,变电站电压等级为220千伏。风电机组轮毂高度为90米,每台风电机组配置一台35千伏箱式变电站,共计43台箱式变电站。本工程我公司主要承担43台风力发电机组工程、35千伏集电线路工程、220千伏变电站施工。

分享到:

关键字:风电
