中国储能网讯:近期特高压项目核准进度明显加快。

能见获悉,作为青海一河南±800千伏特高压直流输电工程配套工程,驻马店一南阳1000千伏交流特高压输变电工程已于近期获得河南省发改委核准。

自9月份国家重启特高压工程审批以来,12条拟核准的特高压工程中已经有3条获得核准。

10月22日,国家发改委正式核准了青海一河南±800千伏特高压直流输电工程,静态投资高达225.59亿元。

11月底,河北省发改委核准了张北一雄安1000千伏特高压交流输变电工程项目。

这些都是在12条拟核准的特高压工程项目计划之中。

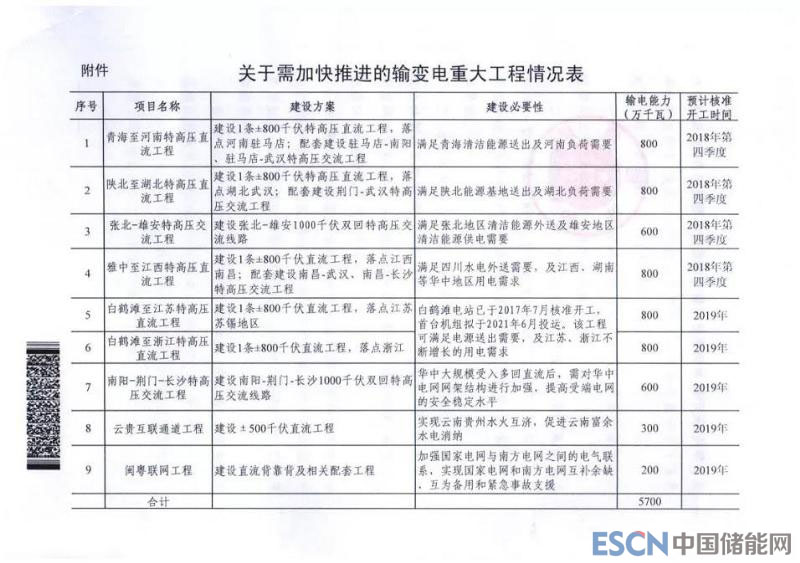

今年9月3日,国家能源局正式印发《关于加快推进一批输变电重点工程规划建设工作的通知》(国能发电力〔2018〕70号),拟于今明两年审核12条特高压工程。

我国对特高压技术的跟踪研究始于20世纪80年代。2004年底,我国开始集中开展大规模研究论证、技术攻关和工程实践。

过去十余年,中国特高压经过启动、质疑、规模化发展、停滞、重启四个阶段。2004年是特高压研究的起点,2006年启动建设,2011年特高压建设纳入“十二五”规划,2014年是特高压核准高峰期,2016年特高压集中建设,2017年特高压核准建设进程放缓。

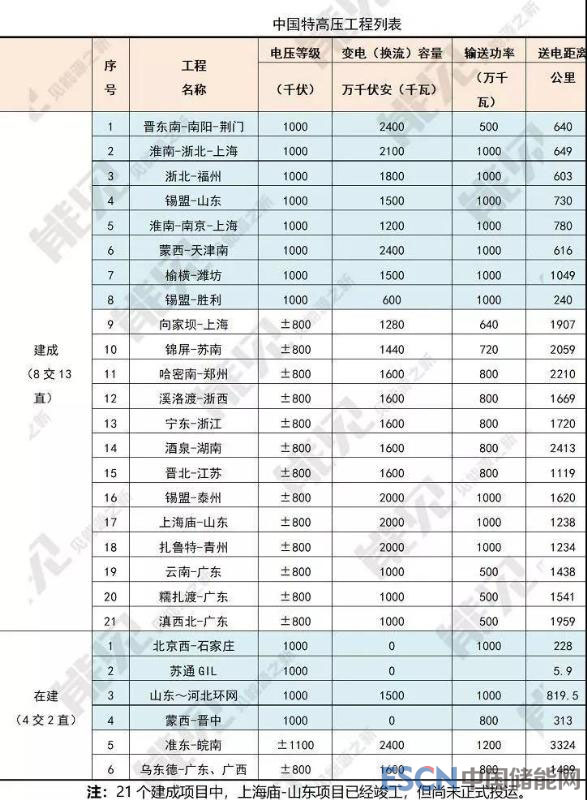

截至目前,我国已建成“八交十三直”21条特高压工程,总投资规模约4073亿元。

在基建投资加大、扶贫、新能源发展的背景下,从2018年9月份开始,国家开始重启特高压项目核准、建设。从宏观经济所处背景、能源政策导向看,特高压投资效应愈加明显。

从最初组织多方论证破解对特高压安全性、可行性和经济性质疑,到后来在不同声音中不断攻克技术难关、破解管理难题,随着多条特高压的投运,特高压对于煤炭基地外运、缓解用电紧张、减少大气污染等方面的社会效益和经济效益开始显现。

分享到:

关键字:特高压

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
