甘肃省发改委节后紧急推进光热示范项目 提交承诺函时间即将截止

作者:中国储能网新闻中心 来源:CSPPLAZA 发布时间:2018-02-24 浏览:

中国储能网讯:2月23日,甘肃省发展和改革委员会召开甘肃省光热发电示范项目推进会议,武威市、酒泉市相关部门及甘肃省各光热示范项目业主单位相关人士出席此次会议。

此次会议是继2月9日和2月11日,国家能源局组织召开首批光热示范项目建设工作座谈会后,地方发改委层面召集的一次沟通协调会,会议通报了国家首批光热发电示范项目建设工作座谈会的相关精神,听取了各示范项目业主单位的项目进展汇报。

国家能源局在此前召开的座谈会上要求各示范项目业主单位必须在2018年2月底前提交项目是否推进的承诺函,并抄报项目所在地省发改委,届时不出具承诺函的企业,将作自动放弃示范资格处理。今日为春节假期后的第2个工作日,但据2月28日的月底截止日已仅剩5天。

我国首批20个国家光热示范项目分布于甘肃的有9个、塔式和槽式项目各4个,菲涅尔式项目1个。其中,玉门市获得4个项目,总装机达25万千瓦,紧随其后的是获得2个项目的敦煌,总装机15万千瓦;金塔县、阿克塞和古浪县各获得1个项目,装机量分别为10万千瓦、5万千瓦和10万千瓦。

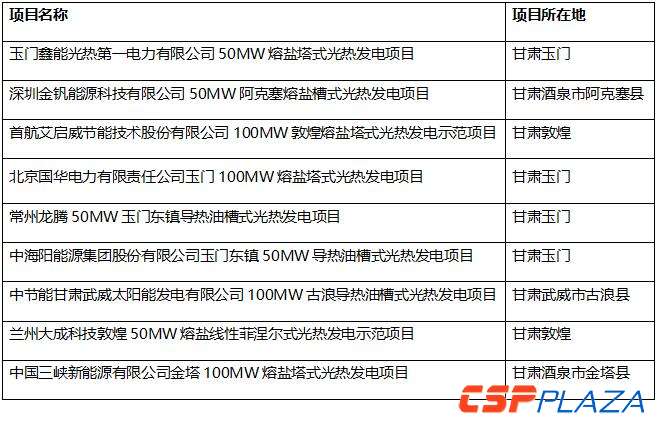

表:落地甘肃省的国家首批光热示范项目

目前,落地甘肃省的9个示范项目中进入规模化实质建设阶段的共计三个项目,分别为玉门鑫能光热第一电力有限公司50MW熔盐塔式光热发电项目、深圳金钒能源科技有限公司50MW阿克塞熔盐槽式光热发电项目、首航艾启威节能技术股份有限公司100MW敦煌熔盐塔式光热发电示范项目。
