中国储能网讯:10月31日,国家发展和改革委员会正式印发《关于潍坊—临沂—枣庄—菏泽—石家庄特高压交流工程项目核准的批复》,核准建设山东—河北特高压环网工程。该工程是公司累计获得核准的第11项特高压交流工程,标志着华北特高压交流受端网架将基本形成。
山东—河北特高压环网工程途经山东、河南、河北3省,新建枣庄、菏泽2座1000千伏变电站,扩建济南、潍坊、石家庄3座1000千伏变电站,新增1000千伏变电容量1500万千伏安;新建潍坊—临沂—枣庄—菏泽—石家庄1000千伏双回线路2×819.5千米;工程动态投资140.4亿元。
建设山东—河北特高压环网工程,与已投运的锡盟—济南、蒙西—天津南特高压交流工程,以及核准在建的北京西—石家庄特高压交流工程,共同构建、基本形成华北特高压交流受端网架,对于支撑内蒙古扎鲁特—山东青州、内蒙古上海庙—山东临沂等大容量特高压直流受入,保障电网安全稳定运行,提高京津冀鲁特别是山东电网接纳区外电力能力和内部电力交换能力,满足菏泽等鲁南地区经济社会发展的用电需要,并通过发挥电网资源配置平台优势,贯彻党的十九大提出的构建我国清洁低碳、安全高效的能源体系,均具有十分重要的意义。

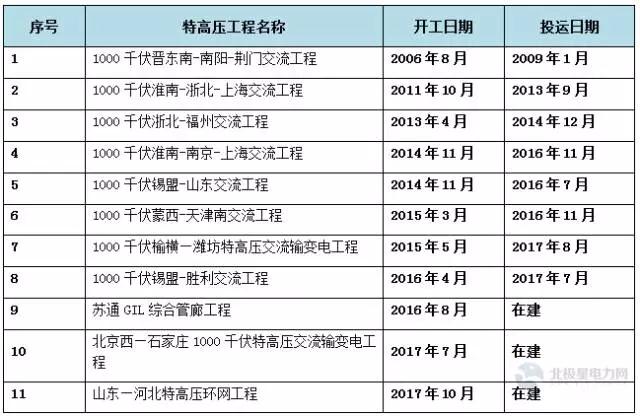

截至目前,国家电网公司“八交八直”特高压工程已建成投运,“两交三直”工程正在建设,“一交”工程获得核准,合计特高压线路超过3.2万千米、变电(换流)容量达到3.3亿千伏安(千瓦)。
八条已建成投运的线路
1、1000千伏晋东南-南阳-荆门交流工程
工程档案
变电容量:600万千伏安
线路全长:640公里(千米)
静态投资约57亿元
目前世界上运行电压最高、输电能力最强、技术水平最先进的交流输电工程
跨越黄河和汉江
2006/08 获国家发改委核准
2006年底 开工建设
2008/12/30 完成系统调试
2009/01/06 投入运行
工程意义
标志着我国在远距离、大容量、低损耗的特高压输电核心技术和设备国产化上取得重大突破,是我国能源基础研究和建设领域取得的世界级重大创新成果,是世界电力发展史上的重要里程碑。工程的成功建设对保障国家能源安全和电力可靠供应具有重要意义。
2、1000千伏淮南-浙北-上海交流工程
工程档案
线路全长656公里
变电容量2100万千伏安
工程静态总投资185.36亿元
我国首条同塔双回路特高压交流输电工程
2011年9月27日 获发改委核准
2011年10月 开工
2013年9月25日 投入运行
工程意义
工程建成后,每年将能输送超过500亿度电,相当于为上海新建了6座百万千瓦级的火电站。 “皖电东送”工程在近200米高空成功完成了跨越淮河的大施工,再次实现了我国电网建设的历史性突破,高精度GIS采集测量技术在其中发挥了重要的作用。
3、1000千伏浙北-福州交流工程
工程档案
变电容量1800万千伏安
全长2×603公里
工程总投资约200亿元
是华东特高压交流主网架的重要组成部分
2013年3月获得核准
2014年12月26日正式投运
工程意义
该电力通道的建成将极大提高华东电网的供电能力、抗事故能力,满足福建电网未来受电需要,促进华东电力市场发展,提高大电网余缺调剂能力,节约备用电源建设投资,降低电网运行成本。
4、1000千伏淮南-南京-上海交流工程
工程档案
新增变电容量1200万千伏安
线路全长759.414千米 新建输电线路2×779.5千米
总投资268亿元
迄今为止世界上输送规模最大,建设难度最高的特高压交流工程,是国家大气污染防治行动计划规划的重点输电通道。
2014年7月25日工程建设动员会召开
2014年11月 开工建设
2016年11月建成投运
工程意义
对于提高华东地区的清洁能源消纳能力,增强长三角电网抵御重大故障能力和皖电东送工程的可靠性,具有重大意义。
5、1000千伏锡盟-山东交流工程
工程档案
新增变电容量1500万千伏安
新建输电线路2×730千米
核准动态总投资178.2亿元
工程是纳入国家大气污染防治行动计划“四交四直”特高压工程中首个全线投运的工程,也是我国华北地区首个特高压交流输变电项目。
2014年7月12日获得发改委核准
2014年11月4日开工建设
2016年7月31日建成投运
工程意义
工程投运后,由北京东变电站向济南变电站送电,有效解决了今年迎峰度夏期间山东电网出现的电力缺口问题。工程还将为推动锡盟能源基地集约化开发,加快内蒙古资源优势向经济优势转化,满足京津冀鲁地区用电负荷增长需求,改善生态环境质量,奠定可靠的能源通道保障。
6、1000千伏蒙西-天津南交流工程
工程档案
变电容量2400万千伏安
全长2×608公里
动态总投资175亿元
这是继“两交一直”工程(淮南—南京—上海、锡盟—山东、宁东—浙江)核准开工后,第4条获得核准开工的国家大气污染防治行动计划重点输电通道,将有力推动京津冀地区大气污染防治,促进蒙西与山西能源基地开发。
2015年1月 获发改委核准
2015年3月27日 开工
2016年11月 建成投运
工程意义
该工程是特高压电网进入全面大规模建设新阶段的重要工程,对于促进蒙西与山西能源基地开发、加快资源优势向经济优势转化、支撑国家能源消耗强度降低目标实现、落实国家大气污染防治行动计划等均具有十分重要的意义。
7、1000千伏榆横—潍坊特高压交流输变电工程
工程档案
变电容量:1500万千伏安
线路全长:2×1050千米
新建晋中、石家庄、潍坊变电站和榆横开关站,扩建济南变电站
是迄今为止建设规模最大、输电距离最长的特高压交流工程
线路两次跨越黄河:在陕西跨越黄河、在山东跨越黄河
2015/05/06 获国家发改委核准
2015/05/12开工建设
2017/05/18 开始系统调试
2017/08/14 投入运行
工程意义
1、网架结构
工程西部连接陕西、山西煤电基地,东部连接扎鲁特—青州特高压直流工程和锡盟—山东特高压交流工程,是华北特高压网架的重要组成部分。
2、供需平衡
工程投运后,对提高陕西和山西电力外送能力、满足河北和山东电网的负荷增长需求、加强对特高压直流工程的电网支撑作用、改善华北地区生态环境质量具有重要意义。
3、生态环境
榆横—潍坊特高压工程的建成投运,标志着列入国家大气污染防治行动计划重点输电通道的“四交”特高压工程建设任务全部圆满完成。
8、1000千伏锡盟-胜利交流工程
工程档案
新建胜利1000千伏变电站,扩建锡盟1000千伏变电站,新增变电容量600万千伏安
线路长度2×240千米
投资49.56亿元
工程就近汇集7个在建配套电源点项目共862万千瓦的电源装机,并与正在建设中的锡盟-山东1000千伏特高压交流工程、锡盟-泰州±800千伏特高压直流工程相连接,是支撑相关电源项目尽早并网发电、保障两条特高压通道如期实现电力外送的关键枢纽工程。
2016年1月 核准
2016年4月29日开工建设
2017年7月2日 建成投运
工程意义
工程投运对提高内蒙古煤电外送能力,满足京津冀鲁地区电力负荷增长需要,改善区域性大气环境质量,具有重要意义。
正在建设
1、苏通GIL综合管廊工程
工程档案
上层敷设两回(6相)1000千伏气体绝缘金属封闭线路(GIL),下层预留两回500千伏电缆以及通信、有线电视等市政通用管线。
隧道长5530.5米,盾构机直径12.1米,是穿越长江大直径、长距离过江隧道之一
总投资约47.63亿元
苏通GIL综合管廊工程是华东特高压交流环网合环运行的“咽喉要道”和控制性工程,是长江第一条综合管廊,是目前世界上电压等级最高、输送容量最大、技术水平最高的超长距离GIL创新工程。
2016年8月16日 开工
计划于2019年建成投运
工程意义
世界上首次在重要输电通道中采用特高压GIL技术,通过江底隧道穿越长江,是目前世界上电压等级最高、输送容量最大、技术水平最高的超长距离GIL创新工程。
2、北京西—石家庄1000千伏特高压交流输变电工程
工程档案
2017年7月19日 核准
项目总投资347235万元
该工程新建1000千伏双回线路2×228千米,在北京西、石家庄特高压变电站各扩建2个1000千伏出线间隔。
工程意义
该工程是2017年国家电网公司获得核准的首个特高压工程,也是公司获得核准的第10个特高压交流输变电工程。
该工程作为华北特高压交流主网架的重要组成部分,对于提高蒙西—天津南和榆横—潍坊两个特高压交流通道送电能力及可靠性,提升京津冀及华北电网安全稳定水平,缓解河北南部地区用电紧张局面,满足雄安新区用电负荷增长需要,促进张家口可再生能源示范区风电、太阳能发电等清洁能源大规模开发利用,均具有十分重要的意义。
责编:杉杉
