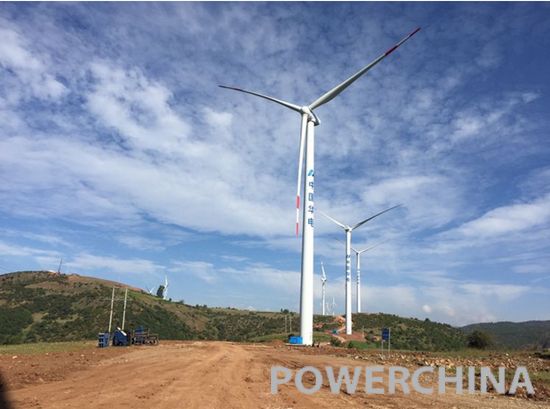

中国储能网讯:12月3日上午,四川凉风坳风电场最后一台风机吊装完成,至此,水电八局在该风电场承建的33台风机全部吊装完成。
凉风坳风电场工程位于四川盐源县梅雨镇黑山村的山脊上,地处高海拔山区,海拔高度在2800米~3000米之间。承建的风机单台装机1.5兆瓦,共33台,由A回线16台、B回线17台机组组成,总装机容量49.5兆瓦。单台风机基础钢筋量39.43727吨,风机基础混凝土325.037立方米,箱变基础混凝土量11.9733立方米,箱变钢筋量1.455吨。
该工程于2016年3月18日进场施工,7月8日,首台风机顺利吊装完成,11月16日,实现首投发电。
