振华重工成功完成国内最大海上风场首座升压站吊装

作者:中国储能网新闻中心 来源:船海装备网 发布时间:2016-10-28 浏览:

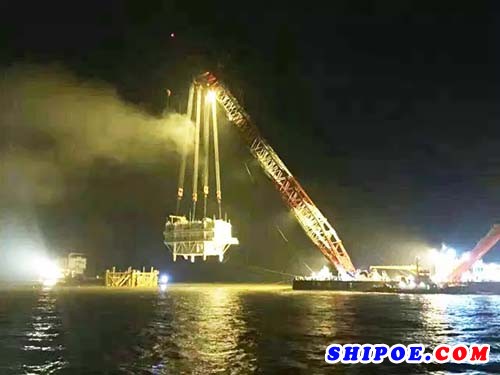

中国储能网讯:10月21日凌晨3:36,振华重工成功完成华能如东海上风电场首座升压站的吊装。

华能如东海上风电场位于江苏省南通市如东县八仙角海域,总装机容量为300兆瓦,共布置50台4兆瓦和20台5兆瓦风力发电机组,风电场在南区和北区分别配套设置了2座110千伏海上升压站和一座220千伏陆上升压站。项目建成后,将成为国内最大的海上风场,预计年发电量近7.4亿千瓦时。



在风机基础施工和安装项目中,振华重工承担了36根桩的施工和风机安装工作,施工周期约为17个月;在升压站项目中,振华重工承担了升压站上部模块和下部导管架基础的建造、运输、海上施工吊装、调试等工作。

此次完成安装的是位于南区的升压站。由于南区施工现场海况恶劣,风高浪急,安装过程中还需考虑潮水、漏沙、暗涌、大风、水平倾角、加速度等因素,因此,振华重工的项目团队要在有限的时间内精确无误地完成对重达2300多吨的升压站的海上移位和吊装。项目组联合龙源振华、港作轮、起重大组、业主、建造、监理、海事局等多家单位专家经过反复讨论、实地勘察,最终将吊装时间定在10月21日凌晨。为确保吊装安全顺利,结合实际潮水情况,项目组于10月19日下午开始24小时进行吊装前移位、解绑、油漆、挂钩等准备工作,于21日凌晨1点起吊,最终,经过2个多小时的安装作业,抢在凌晨5:00大风来临前成功完成了升压站的海上吊装。
