三峡新能源江苏响水近海风电场海缆敷设全部完工

作者:中国储能网新闻中心 来源:三峡新能源有限公司 发布时间:2016-10-14 浏览:

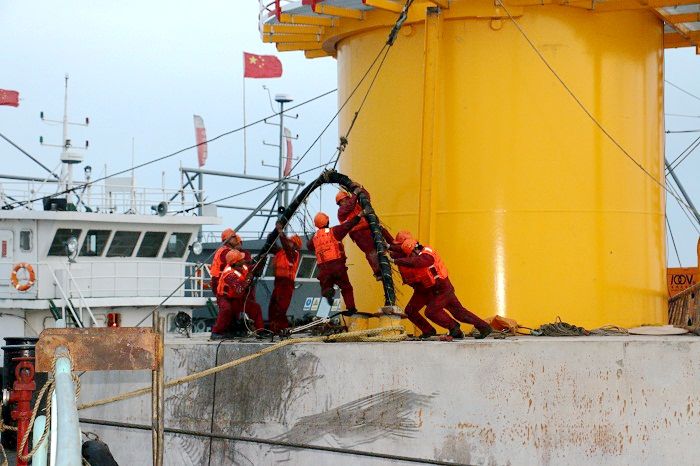

中国储能网讯:10月11日22时58分,江苏响水近海风电场项目最后一根35kV海缆在5#风机成功登陆。至此,本项目所有海缆全部敷设完成。

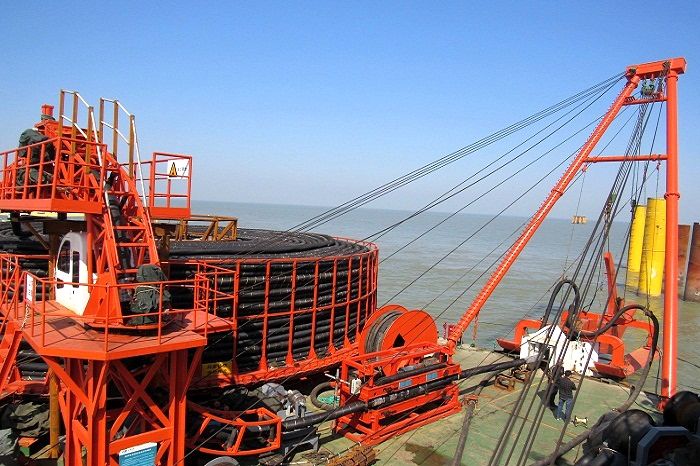

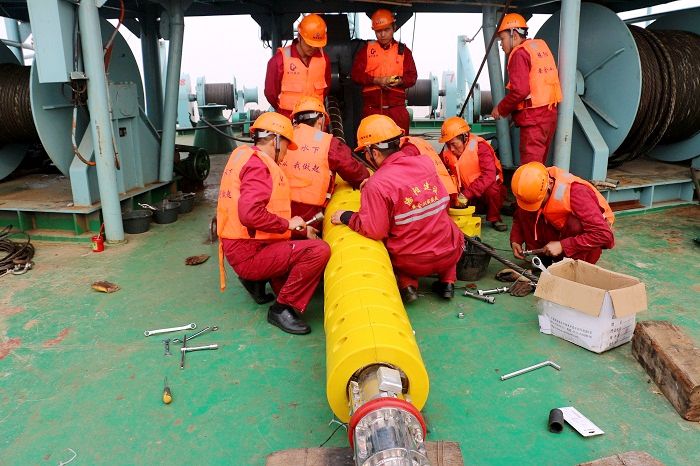

江苏响水近海风电场项目场内共8条集电线路,总长约84.5公里,全部电能汇集到海上升压站后采用一根总长12.9公里的220kV海缆送出。本项目220kV海缆为国内首根220kV电压等级的三芯海缆,直径粗重量大,敷设难度极大,敷设过程中响水公司精心组织,聘请国内电缆检测权威机构上海电缆研究所进行全过程质量把控,最终确保220kV海缆成功敷设,220kV海缆自2015年底投运以来,运行状态良好;35kV海缆规格型号繁多,为保证在有限的施工窗口期内完成海缆敷设任务,确保风机如期并网发电,响水公司合理安排海缆敷设顺序,抢进度,保并网,一天敷两根海缆,两天敷五根海缆,创造了一个又一个敷设记录。另外本项目在国内首次采用海缆保护装置弯曲限制器,以保护J型管下端口悬空段海缆,有效提高了海缆在J型管位置的使用寿命。

下一步,响水公司将组织力量,集中开展剩余两条回路的海缆终端制作及光纤熔接,以保证10月20日前实现主体工程全部机组并网发电。
