中国储能网讯:日前,由中国电建集团湖北工程公司湖北院承建的华电随县殷店一期30兆瓦光伏发电项目顺利通过业主方湖北华电殷店光伏发电有限公司整体竣工验收,为该工程达标投产奠定了坚实的基础。
本期工程自2015年10月9日正式破土动工,于2015年12月31日顺利并网,历时84天,创造了光伏项目建设的新速度。2016年3月20日至4月3日通过华电湖北公司组织的240小时 +120小时试运行考核,全站系统效率达到85.59%,优于合同约定发电效率指标。同时,项目部主动配合、延伸服务,协助完成了电力质监站验收、消防验收、环保验收、防雷接地监测等一系列政府对光伏电站验收规定手续,配合业主运维部门逐步熟悉、完善光伏电站系统的调试与运行。

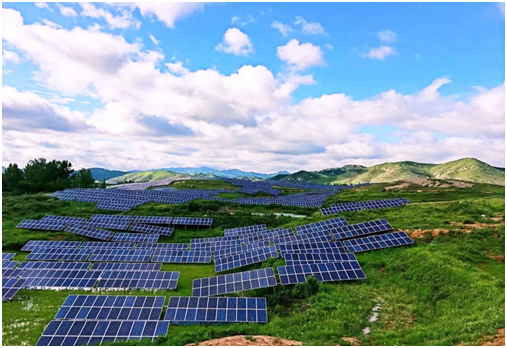

华电随县一期30兆瓦光伏发电项目是湖北院与华电湖北公司合作的第一个山地光伏总承包项目,具有重要的标杆意义。项目位于湖北省随州市随县殷店镇,本期建设30兆瓦光伏场、一座110千伏升压站及一回20公里外送线路接入110千伏高城变,湖北院总承包部分为110千伏升压站及30兆瓦光伏场。
据悉,山地光伏电站是指在山地、丘陵等复杂地形条件下建设的光伏发电站,近年来随着光伏电站逐年增加,日照好、地势平坦、建设条件好的土地资源日趋减少,荒山荒坡等建设条件次之的土地逐渐成为光伏电站的土地建设资源,这是当前国家鼓励的一种光伏电站的开发模式。山地光伏具有建设地表起伏不平、朝向各异、局部伴有山沟,地形可使用面积不规则且分散的特点,因而建设难度很大。该项目的顺利验收,一方面证明了湖北院在复杂地形光伏电站领域的建设能力,另一方面为后续开发建设类似项目积累了宝贵经验。
