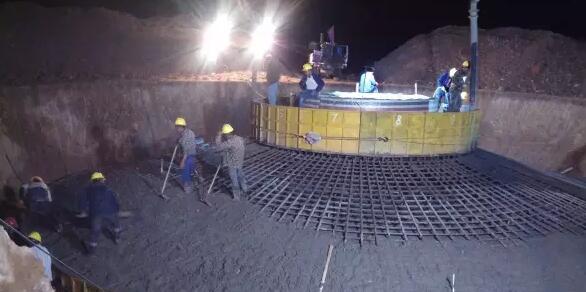

中国储能网讯:8月5日6:00,最后一车混凝土罐车到达内蒙古白云鄂博风电供热项目#1风机基础浇筑现场,在工作人员的齐心协力下,#1风机基础顺利完成浇筑。#1基础浇筑的完成,标志着我公司承建的内蒙古粤电白云鄂博风电供热项目首台风机基础浇筑完成。
内蒙古粤电白云鄂博风电供热项目#1风机基础于7月7日完成基础开挖;7月11日完成垫层浇筑;7月23日完成基础安装施工;7月29日完成钢筋绑扎施工。为确保首台风机基础顺利浇筑施工,项目部精心组织策划,浇筑现场安排48米汽车泵2台、14m3混凝土运输车辆13台、洒水车1台,历时7小时,项目人员高质量、高标准地完成了首台风机基础浇筑,给业主、监理提交了一份满意的答卷。
在后续施工中,项目部全体施工人员将一如既往地用心服务,拿出力特人不畏难、不懈怠,精益求精、攻坚克难的工作精神,为后续风电场施工顺利进行奠定坚实的基础。
