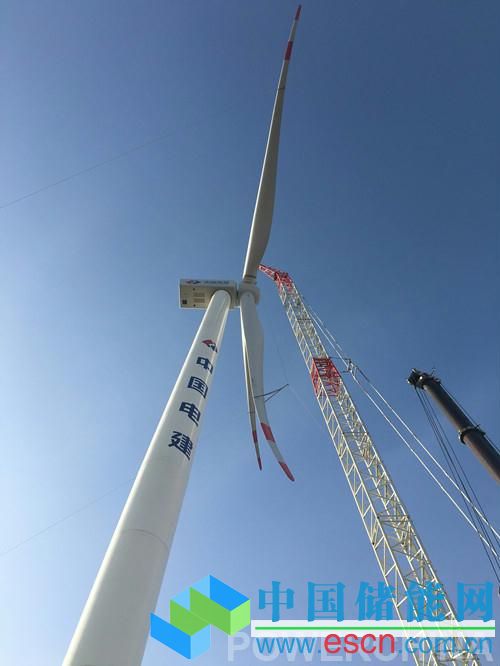

中国储能网讯:4月22日,随着3号风机轮毂与机舱缓缓连接在一起,山东海阳九龙山风电场25台风机全部安装完成。
山东海阳九龙山风电场由中国水电新能源公司与中国水电五局共同投资兴建,风电场规划总容量20万千瓦,拟分四期建设。一期工程总装机容量 49.8兆瓦,共安装 24 台单机容量为 2兆瓦和 1 台单机容量为1.8兆瓦的风电机组,建设220千伏升压变电站一座及其它附属工程。
水电五局作为施工总承包方参与项目建设, 2014年11月16日该项目正式开工。施工过程中,项目部始终坚持为股东创效益的企业核心价值观,克服了图纸不及时、村民阻工等困难,加强与当地政府及村民的沟通协调。2014年11月16日,风电场道路土建工程破土动工,项目正式开始;2015年3月13日,220千伏升压站破土动工;4月29日,风电场主体工程开工;7月14日,首台风机吊装完成;11月30日,首批风机并网发电;至2016年4月22日,全部风机吊装完成。最终,历时18个月,海阳九龙山风电项目主体工程全部完成,展示了水电五局风电场建设的实力,取得了良好的经济效益和社会效益。
