龙羊峡320兆瓦并网光伏电站建设进入攻坚期

作者:新闻中心 来源:新民网 发布时间:2013-10-12 浏览:
     中国储能网讯:在黄河水电工程建设分公司、黄河电力检修公司、黄河水电物资公司、青海禹天监理公司等单位建设者的努力下,目前世界上最大在建的龙羊峡水光互补320兆瓦并网光伏电站工程建设进入最后攻坚阶段。

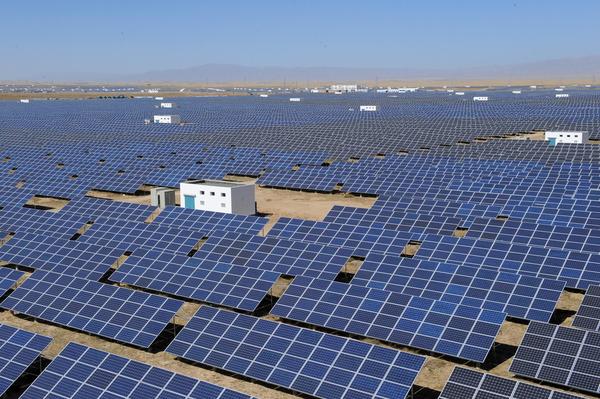

龙羊峡水光互补320兆瓦并网光伏电站鸟瞰 丁海生 摄影
    截止10月8日,机电安装已完成总工作量的80%。其中电池组件已完成312.7个子阵安装;电池组件支架已完成291.7个子阵安装;逆变器已完成314个子阵安装;汇流箱已完成305.4个子阵安装;接地扁铁敷设完成96.5%;330千伏升压站设备带电调试完成;GIS电气二次盘室(线路保护、主变保护、故障录波、测控等系统)带电调试已经完成。工程建设正向着十月底首批发电单元投产发电目标冲刺。
