溪洛渡左岸电站首台77万千瓦机组进入总装

作者: 来源:中新网 发布时间:2012-06-25 浏览:

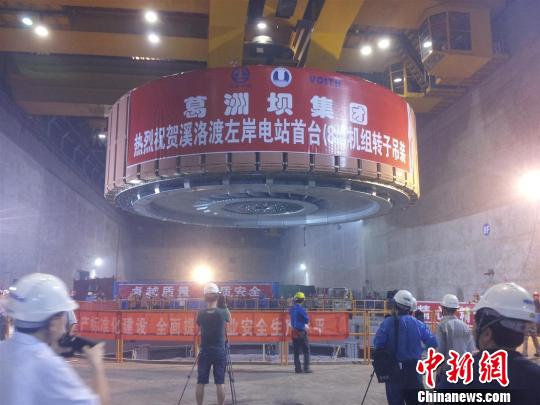

     中国储能网讯:溪洛渡左岸电站首台77万千瓦水轮发电机组转子顺利吊入机坑就位。 张冬梅 摄
  葛洲坝集团21日发布消息称,溪洛渡左岸电站首台77万千瓦水轮发电机组转子20日顺利吊入机坑就位,标志着溪洛渡左岸电站首台(8号)机组安装正式进入总装阶段,为年内完成无水调试奠定了基础。

  该转子直径13.73米,高3.64米,由转子中心体、12瓣转子支臂、13000多张磁轭冲片和48个磁极等组成,总起重量达1596吨,于2011年7月28日开始组装,2012年2月16日完成转子热套实验,各项技术数据显示,转子安装质量满足技术要求,主控技术指标优于溪洛渡优良标准。

  8号机组是上海福伊特水电设备有限公司生产制造的全空冷水轮发电机组,其独有的工艺结构首次运用于大型水轮发电机组,结构复杂、工艺要求高,施工难度大。机组于2011年6月16日开始安装,计划于2013年月5日并网发电。

  溪洛渡水电站位于四川省雷波县和云南省永善县交界的大峡谷内,是一座以发电为主,兼有防洪、拦沙和改善下游航运条件等综合效益的水电站,总装机容量1386万千瓦,是目前国内第二、世界第三大水电站。其中,左岸电站9台77万千瓦机组(1号至9号)及全厂公用系统安装均由葛洲坝机电公司承担安装与调试施工。

  截至目前,溪洛渡左岸电站已成功铺开五台(8号、9号、7号、6号、5号)机组及公用系统安装局面,并按照计划进度目标稳步推进施工。预计溪洛渡左岸电站 6号、9号机组将于今年9月、11月进行转子吊装。2013年6月中旬以后,上述5台机组将陆续投产发电。

分享到:

关键字:左岸 电站 首台

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
