“疆电东送”最大规模750千伏变电站望6月底投运

作者:新闻中心 来源:中新网 发布时间:2013-04-13 浏览:
     中国储能网讯:哈密南750千伏变电站作为国家电网“十二五”规划的重点建设项目,也是新疆与西北主网联网750千伏第二通道工程的重要组成部分。中新网记者12日在该工程的施工现场获悉,该变电站有望在6月30日投运,也就意味着届时新疆的电力将通过新疆与西北主网联网750千伏第二通道工程输送到青海。
“疆电东送”最大规模750千伏变电站望6月底投运
  新疆与西北主网联网750千伏第二通道工程,是国家电网公司实施能源集约化开发,建设能源电力大通道,推动西部大开发战略实施的重要工程,是继新疆、西藏与西北主网联网之后,进一步加强西北750千伏主网架建设的又一重大项目,也是“疆电外送”重点项目。工程途经新疆、甘肃、青海三省(区),工程涉及6站12线,线路全长2198公里,工程投资95.6亿元,其中在新疆境内全长510公里,共有6个施工标段。

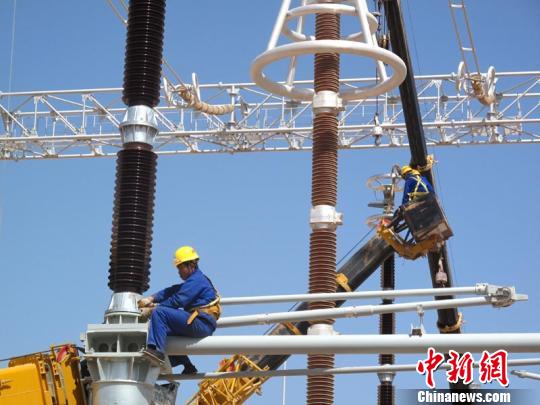

  记者在哈密南750千伏变电站施工现场看到,作为变电站的核心部分,3台主变压器已经安放就位。“我们计划5月10日前全部安装完主变压器”。新疆送变电工程公司哈密南750千伏变电站电气项目总工刘发军说。

  他称,变电站的电气施工主要包括四个部分,即断路器、隔离开关、电抗器、主变压器。除主变压器外,其它三项设备大多都已就位,正在安装中。

  哈密南750千伏变电站位于哈密市东南70多公里,工程动态总投资6.4亿元,2012年6月1日开工。中新网记者关注这项工程的进展,曾于去年12月初来此采访报道,彼时正是新疆最冷的季节,建设者为了保证施工进度,克服诸多困难,打破冬休的惯例,组织漫长的冬季施工。当时正在安装的构架现已成规模,放眼望去密密麻麻像一片森林。

  哈密南750千伏变电站项目经理樊哲云表示,此项工程计划6月10日具备带电条件,6月30日投运。这比原计划提前了几个月,为此新疆送变电工程公司加大了人力物力的投入。“工期紧、部分安装设备晚到,所以任务很重,目前施工现场有530多人,是正常水平的两倍。”

  由于地处缺水的戈壁滩,远离生活区,施工条件非常艰苦。“现在是哈密地区的风季,刮风扬起沙尘影响了变电站建设进度。”樊哲云说,一些设备安装需要保持环境洁净,比如断路器。“哈密3月份一周内几乎三天都刮风,而进入4月又有一次大风天气。为维护安装作业环境,我们采取洒水降尘或覆盖物遮蔽等措施,保持清洁,保障安装进度。”

  据悉,整个变电站土建工程量已完成了九成,变电部分完成过半。樊哲云表示有信心按时完工。未来,新疆丰富的电力资源将从这里为起点,源源不断地输往青海。
分享到:

关键字:西电东送 最大规模 千伏

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
