中国电建泰国GNP风电总承包首台风机混凝土浇筑完成

作者:中国储能网新闻中心 来源:中南院 发布时间:2017-02-07 浏览:

中国储能网讯:1月29日,由中南院承建的泰国GNP风电总承包项目首台(T15)风机基础混凝土浇筑顺利完成,标志着该项目吹响了新年攻坚战的号角。

春节期间,在泰国GNP风电总承包项目工地,项目部人员与参建各方仍坚守施工现场,为按期实现工程建设目标加班赶点,以别样的方式度过了中国农历新年。



首台风机基础混凝土浇筑是工程正式开工后遇到的第一个重要节点,为了确保节点安全优质高效完成,我院领导和技术专家曾多次到项目现场指导解决施工过程中的重点、难点问题,项目部全体员工戮力同心、攻坚克难、精心组织、合理布局,从风机基础测量放样、基坑开挖、垫层混凝土浇筑、锚笼安装、钢筋模板制安、大体积混凝土浇筑等各道工序狠抓质量关,同时克服了地下水、基准高层、设计标准差异、锚笼安装同心度及水平度控制、高温环境下混凝土温控等困难,确保了首台风机基础施工的质量和进度。

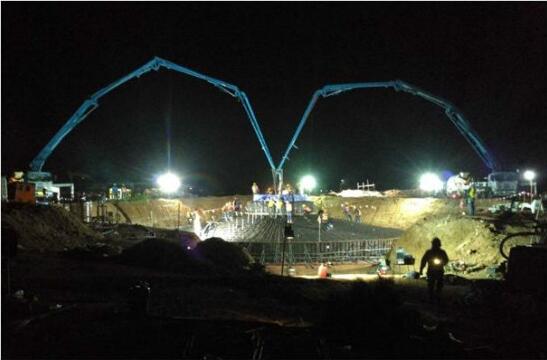

首台风机基础混凝土于2017年1月28日(大年初一)晚上10:00在参建各方的共同见证下开始浇筑,历经15个小时,共浇筑755立方米混凝土。首台风机基础混凝土浇筑的圆满完成, 为我院2017年献上了一份新年贺礼,也为项目后续各项工作的顺利开展奠定了坚实的基础。

工程简介:泰国GNP风电总承包项目位于泰国Nakhon Ratchasima 省Dan Khun Thot 地区TambonHuai邦。项目总装机容量67.5兆瓦,安装33台Gamesa G114风力发电机机组,其中2.0兆瓦风力发电机组18台,2.1兆瓦风力发电机组15台,轮毂高度153米,是目前亚洲最高的陆上风电。项目计划整个风电场33台机于2017年10月19日实现并网发电,2018年2月14日工程实现最终移交。

分享到:

关键字:中国电建 泰国 风电

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
