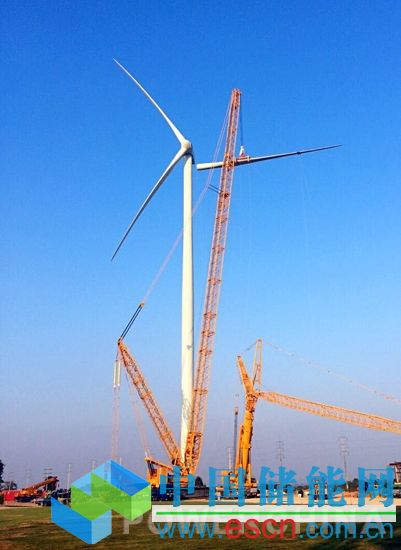

中国储能网讯:12月13日,随着最后一个叶片顺利完成空中安装,中国电建集团中南院承担的首个海外风电泰国WED风电总承包项目首台风机吊装成功,也为首批机组如期发电打下了良好的基础。
泰国WED风电总承包项目,选用西班牙GEMESA公司生产的G114型机组,机舱重106吨,叶轮直径114米,轮毂高度125米,刷新了中南院乃至亚洲陆上风机轮毂最高的记录。为确保风机安装顺利实施,中南院通过多次谈判选择泰国风机吊装分包单位,并聘请了国外吊装咨询单位,组成了一个国际协作团队进行风机吊装作业。首台风机的成功吊装,为后续风机吊装打下良好基础,也将中南院风电项目建设水平提升到了新的层次,并为开拓东南亚国家风电总承包市场树立了良好口碑及对外窗口。
泰国WED风电项目于2015年3月签订总承包合同,5月上旬总承包项目部进场,并立即组织工程施工,8月10日完成首台风机基础浇筑。截至目前,项目已完成风机基础混凝土浇筑25台,风电场新建道路完成约8公里,集电线路埋设约6公里,升压站已完成主变安装,机组预吊装9台,正进入风机安装高峰期。
