中国储能网欢迎您!
当前位置: 首页 >2025改版停用栏目>储能资本>基金股权 返回

澳大利亚3GW光伏、风电项目或受疫情影响

作者:中国储能网新闻中心 来源:光伏盒子 发布时间:2020-04-25 浏览:

中国储能网讯:新型冠状病毒肺炎严重打击了澳大利亚可再生能源行业,推迟或取消了高达3吉瓦(GWac)项目的财务结算。延迟和取消的主要原因是澳元下跌,自1月初以来,澳元兑美元汇率已下跌了20%。

这导致公用事业光伏和风能项目的资本支出增加,使曾经可行的项目不再经济。新南威尔士州将是最大的输家,因为65%的太阳能光伏发电和67%的风电项目位于该州,这些风电项目预计将实现,但尚未在2020年完成融资。受影响最大的公用事业光伏公司包括UPC,Neeo,Wollar Solar和Canadian Solar,而Tilt和Goldwind将在公用事业风能领域受到最大影响。

新冠肺炎之前的澳大利亚可再生能源建设放缓

2019年,可再生能源行业面临一系列电网挑战,包括网络容量可用性、调试问题、边际损失系数(MLF)和系统强度可变性。再加上已经具有挑战性的项目经济,这些问题使得2019年底破土动工的可再生能源项目减少。

这种缓慢的趋势一直持续到2020年,第一季度的开工量不足400兆瓦。随着新冠肺炎疫情蔓延,第一季度的项目建设进度放慢,开发商现在面临着基础设施和经济障碍的泥潭。

新冠肺炎增加项目的风险和花费

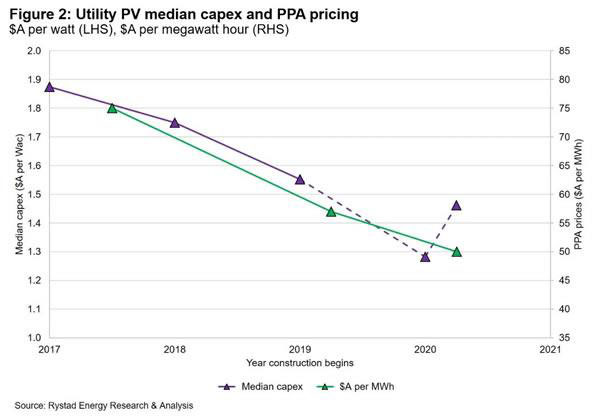

光伏和风电资产的大部分资本支出用于组件,约占光伏和风电支出的60%和75%。由于组件通常以外币计价,澳元贬值对项目经济产生了重大影响。图2突出了光伏资本支出与购电协议(PPA)定价相比随时间变化的趋势。

正如预期的那样,购电协议定价遵循资本支出降低成本曲线。然而,随着资本支出随着组件成本的上升而增加,开发商将面临利润满足购电协议定价的挑战。此外,鉴于现金流缺失,短期内难以获得债务担保;金融家不太可能以低成本放贷。

多达3 GW项目面临财务结算问题

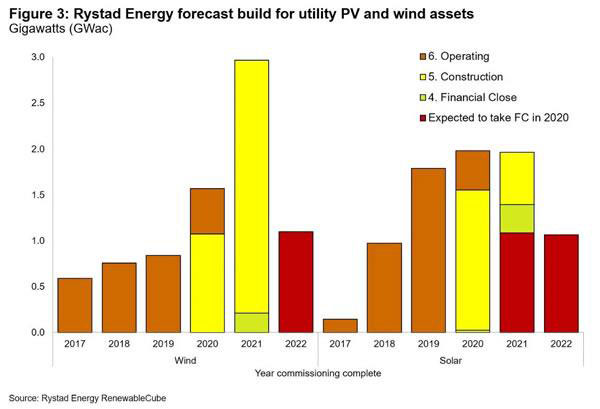

Rystad Energy预计,到2020年初,将有2-3 GW的可再生能源项目实现财务结算并于今年开始建设,其中包括1.1 GW的风能和1-2 GW的光伏。

目前,530 MW的光伏发电和210 MW的风能发电已经暂停,这些项目有些或者已经开始建设,或计划在2020年开始建设。新冠肺炎可能会导致项目延迟或取消。剩余的项目将面临财务风险。

分享到:

关键字:新能源电力

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
