中国储能网欢迎您!
当前位置: 首页 >首屏板块>图片新闻 返回

爱尔兰电池储能项目装机容量已达2.1GW

作者:刘伯洵 来源:数字储能网 发布时间:2020-04-24 浏览:

中国储能网讯:根据行业媒体Solar Media公司日前发布的一份调查报告,爱尔兰共和国电池储能系统装机容量已经增长到2.1GW。这份调查报告作者、Solar Media公司分析师Lauren Cook对这一调查结果进行了探讨,并分析了推动这一增长的因素。

根据Solar Media公司最近发布的爱尔兰储能项目数据库报告,爱尔兰目前已经部署的储能项目装机容量已达到2.1GW。

这些储能项目其中包括与可再生能源发电设施的共址部署的储能项目、独立部署储能项目和用户侧储能项目。

Solar Media公司市场研究团队在过去的几年中一直在追踪和关注爱尔兰储能容量的增长。在此期间,随着与电网相连的可再生能源发电量的增加,其储能部署量也随之增长。

报告介绍了爱尔兰储能市场是如何随着时间的推移而发展的,以及目前正在规划部署的储能项目的特点。所有这些数据均来自爱尔兰储能项目数据库报告。

多年来,Solar Media公司一直在跟踪爱尔兰的太阳能+储能项目的部署和市场活动,通常是通过区域计划门户网站跟踪太阳能和储能项目的部署计划。

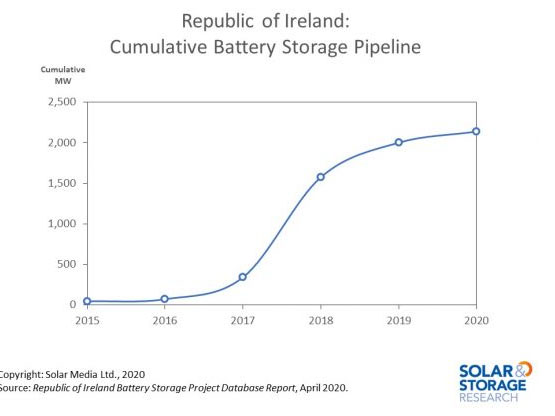

其最初的重点是新建的太阳能发电设施。然而在后期看到部署了越来越多的电池储能系统。下图显示了部署的储能系统数量是如何随着时间推移而增加的。

爱尔兰电池储能部署的主要驱动力是其推出的DS3(提供安全可持续的电力系统)计划,该计划旨在使爱尔兰能够实现其2020年可再生能源目标,并管理与电网相连日益增长的可再生能源发电量。

DS3方案允许电力系统运营商采购辅助服务,其中包括频率响应和备用电源服务。而电力系统所需的亚秒级响应意味着电池储能系统可以很好地提供这些服务。

该国的第一次合同拍卖确定计划部署三个电池储能系统,总计装机容量为110MW,将获得为Eirgrid公司提供电力服务的六年合同。这些储能项目将在2020年开始建设,并将于2021年开通运营。除了DS3计划提高的市场机会之外,电池储能系统也开始在爱尔兰容量市场拍卖中扮演更重要的角色。

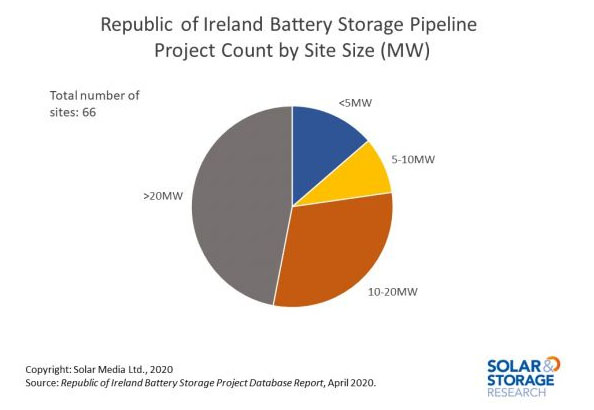

下图显示了爱尔兰正在规划的储能项目规模:将近50%的储能项目装机容量高于20MW。参与DS3的储能项目装机容量必须低于50MW,第一次DS3拍卖中有三个成功拍卖的储能项目,其中两个储能项目装机容量分别为30MW,另一个储能项目的装机容量为50MW。

此外还有与现有可再生能源发电设施共址部署的储能项目,其中包括Statkraft公司部署的一个与风力发电设施共址部署的11MW储能项目。

正如跟踪爱尔兰共阳能发电市场时所看到的那样,并网连接可能是一个挑战。持久连接政策(ECP)中规定了允许首先处理符合DS3要求的电池储能项目。

目前有18个容量近600MW的电池储能项目获得规划许可,并签订了并网合同。这些储能项目的开发商除了权衡容量市场或商业交易带来的其他机会之外,还在等待DS3计划的下一步进展。可能在明年会构建一个DS3项目,也可能会为下一阶段的建设提出新的计划。

Solar Media 公司每月更新和发布爱尔兰电池储能项目,其中包含最新项目内容和现有项目部署进度。

爱尔兰电池储能项目报告详细介绍了爱尔兰太阳能和储能项目的部署活动。该报告为这些项目中的主要利益相关者提供了明确的信息来源,并提供了爱尔兰在未来几年中实现太阳能和储能项目部署策略的潜在客户清单。

分享到:

关键字:储能项目 储能系统

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
